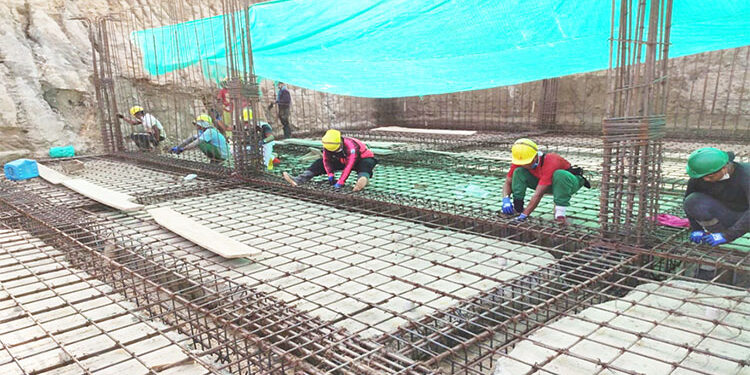

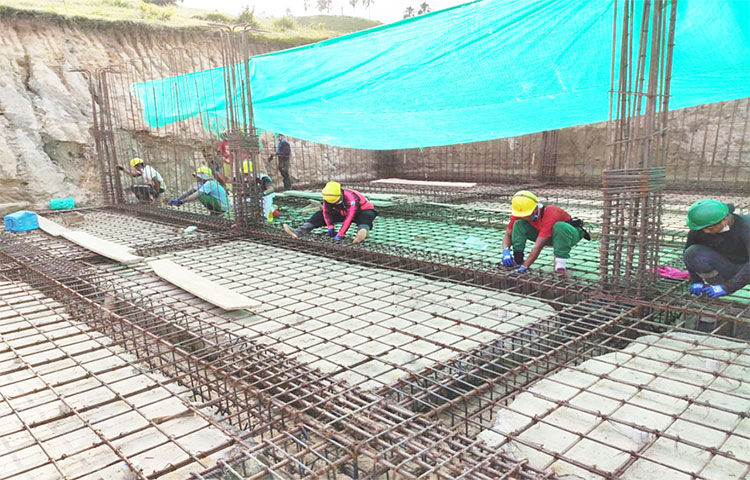

La ingeniera química Ana María Córdoba Lozano, gerente de la empresa Aguas del Chocó, informó que ha venido cumpliendo los compromisos adquiridos con él Comité Cívico por la Dignidad del Chocó de realizar gestiones tendientes a materializar proyectos que requiere el departamento en relación con agua potable y saneamiento básico.
Compromisos
Entre los acuerdos pactados con el Comité Cívico se encontraban el diseño y construcción de sistemas de acueductos y alcantarillados, evaluación y refinanciación del Plan Departamental de Aguas del Chocó, para la ejecución de los planes maestros de servicios de acueducto y alcantarillado de municipios del departamento, previa presentación de la propuesta técnica y social del PDA, el Plan Todos Somos Pazcifico coordinará en conjunto con el Viceministerio de Aguas, la financiación de un equipo técnico dentro del PDA para la formulación de proyectos. en coordinación con la Vicepresidencia de la República y el Ministerio de Vivienda, Ciudad y Territorio MVCT, todos los proyectos de acueducto que estén en Fase III (listos para contratar obras), se garantizará su financiación. Recursos destinados al refinanciamiento del PDA Chocó, en razón de esos compromisos se presentan algunos de los avances.
Proyectos en Desarrollo
Construcción relleno sanitario de Sipí
Se iniciaron las obras contempladas en el proyecto construcción del relleno sanitario del municipio de Sipí. avance de obra 70%.
Sistema de acueducto de Cértegui
En el marco del PDA se asignaron recursos para realizar una adición al contrato de consultoría del proyecto ya que es necesario realizar estudios de campo y actualizaciones que no estaban previstas inicialmente. Aguas del Chocó se encuentra realizando tramites contractuales para la adición respectiva, actualmente se están realizando mesas técnicas con la administración municipal para dinamizar el proceso de estructuración y formulación del proyecto.
Viabilización complementación acueducto de Juradó
Aguas del Chocó radicó el proyecto ante el MVCT el día 6 de diciembre de 2019 para que el mismo sea evaluado técnicamente por el MVCT, el 18 de febrero 2020 se realizaron requerimientos al proyecto. Actualmente Aguas del Chocó se encuentra realizando los ajustes respectivos al proyecto, no obstante, el proceso se ha visto afectado por COVID-19, toda vez que es necesario realizar estudios de campo (apiques línea de conducción y red de distribución, entre otros).
“Optimización de los sistemas de acueductos y alcantarillado en las zonas urbanas del municipio Río Iró”
Se viabilizó través del OCAD PACIFICO. Ejecutor: Aguas del Chocó. Estado: En Ejecución, inicio el 21 de febrero de 2020, avance de obra 75%.
Viabilización y construcción del alcantarillado PTAR del municipio de Bojayá
La administración municipal es la encargada de realizar los ajustes al proyecto, el ministerio de Vivienda Ciudad y Territorio realizó la devolución del proyecto al municipio, teniendo en cuenta que el proyecto requiere ajustes mayores en su formulación, en el momento se están realizando mesas técnicas con la administración municipal para dinamizar el proceso de estructuración y formulación del proyecto.
Construcción del acueducto y alcantarillado de los corregimientos de Raspadura (Unión Panamericana) y el Valle (Bahía Solano)
En el marco del PDA se asignaron recursos para ejecutar una consultoría que tiene como objeto la revisión, actualización, ajustes y/o complementación del proyecto, Aguas del Chocó se encuentra realizando trámites precontractuales para la contratación de la misma, se abrió el proceso de licitación de la consultoría el 14 de agosto de 2020, la cual ya se cerró y se espera realizar la adjudicación de los corregimientos Raspadura (Unión Panamericana) el 14 de septiembre de 2020, para el proyecto del Valle (Bahía Solano), el Alcalde se comprometió a realizar las gestiones para obtener viabilidad del proyecto y solicitó la devolución del mismo. Aguas del Chocó realizó la entrega de la documentación el 14 de septiembre de 2020.
Viabilización y construcción de acueducto y alcantarillado de los corregimientos de Conondo, Cevedé, Agua Sal, y Bajo Curriripipi (Bagadò)
En el marco del PDA se asignaron recursos para realizar una adición al contrato de consultoría del proyecto ya que es necesario realizar estudios de campo y actualizaciones que no estaban previstas inicialmente. Aguas del Chocó se encuentra realizando trámites contractuales para la adición respectiva.
Construcción fase 1 alcantarillado del municipio de Quibdó
Actualmente el proyecto tiene un avance del 20.18%. Las actividades se encuentran suspendidas desde el 20/03/20, por temas de la pandemia. Desde el 10 de julio de 2020, la Interventoría dio la orden al contratista de obra para el reinicio de actividades para el 21 de julio de 2020, a la fecha, orden que omitió cumplir y que hace parte del proceso por el presunto incumplimiento del contrato.
Se realizó proceso para definir el presunto incumplimiento del Contrato de Obra No. 57833-PTSP-011-2018, el cual inició el 8 de octubre de 2020 y respecto al cual se celebraron tres (3 ) audiencias (8, 13 y 19 de octubre de 2020), y de acuerdo a la Resolución No. 0641 del 23 de octubre de 2020, confirmada por la Resolución No. 0647 del 27 de octubre de 2020, se negó el recurso de reposición interpuesta y se confirmó la declaratoria de Incumplimiento total y definitivo del Contrato de Obra
Ampliación de estación de bombeo la bombita línea de impulsión
Proyecto formulado con Diseño Hidráulico, Eléctrico, Automatismo y Control. Es necesario adelantar la actualización del PSMV ante Codechocó Proyecto formulado con Diseño Hidráulico, Eléctrico, Automatismo y Control. La alcaldía municipal debe adquirir el predio donde se pretende construir la EBAR.
El Fondo Todos Somos PAZcifico está gestionando la compra de una vivienda nueva para trasladar a la familia que habita dicho predio. mediante resolución No. ST-0196 del 20 de abril de 2020, el Ministerio del Interior solicitó consulta Previa para 5 consejos comunitarios.
Se está en concertación con el Ministerio del Interior con el fin de que permita adelantar los componentes de la Construcción estación de bombeo Puente Bean y la Optimización de la estación de Bombeo la Bombita, paralelo al desarrollo de la consulta previa con los consejos comunitarios identificados para el componente de la línea de impulsión y el Emisario final sobre el Río Atrato.
Proyecto con acta de inicio 14/02/2018, plazo inicial 48 meses, con alcance “Optimizar y Ampliar las redes de alcantarillado de la Zona Centro y Ampliación de las Zonas Aledañas al Centro, su construcción se proyecta en el corto plazo, debido a que los colectores principales que llegan a la Estación de Bombeo de Aguas Residuales La Bombita deben ser optimizados para ampliar su capacidad hidráulica y poder recibir los aportes de los sectores que se proyectan a mediano y largo plazo.
Vale la pena señalar que el personal de Aguas del Chocó ha atendido de manera oportuna los llamados del Comité, sino también de otras instituciones que requieren de la presencia del personal técnico y administrativo de la Empresa en todo lo que tiene que ver con la formulación y ejecución de proyectos de agua potable y saneamiento básico todo, en beneficio del departamento.
